После плановой остановки Биробиджанской ТЭЦ (структурное подразделение филиала "Хабаровская теплосетевая компания" АО "ДГК") 18 июня теплоэнергетики приступили к активным ремонтным работам на подведомственных магистралях, сообщили ИА ЕАОMedia в пресс-службе компании.

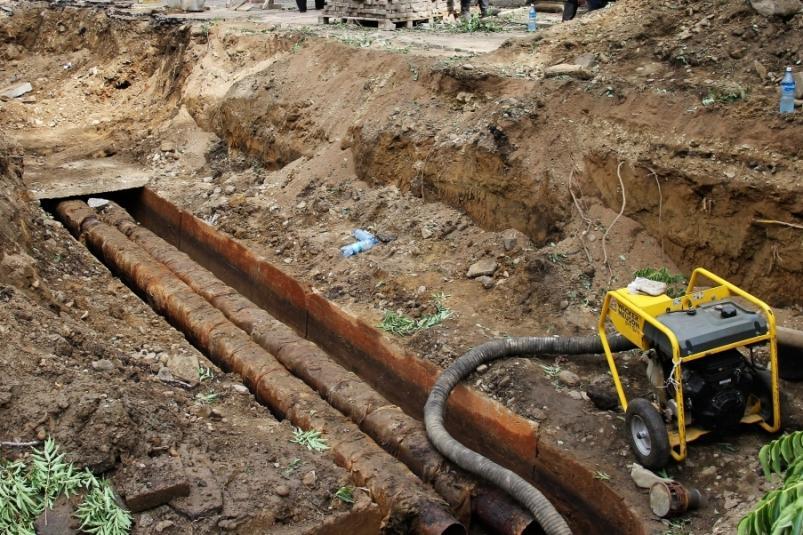

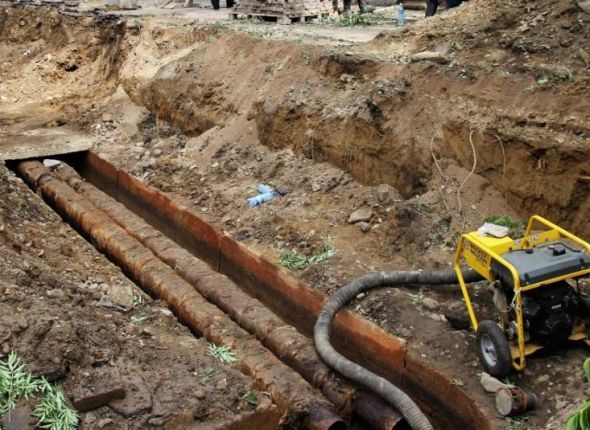

— Вчера мы приостановили подачу горячей воды горожанам на пять дней. Это сделано не только для того, чтобы провести ремонты на самой ТЭЦ, но и подготовить тепломагистрали, — объяснил директор БТЭЦ Николай Лысенко. — В этот период мы произведем замену 98 метров теплотрассы на микрорайон им. Бумагина. А также включим в работу временную обводную трассу, смонтированную в районе фабрики "Виктория". Это позволит вывести в ремонт большой участок тепломагистрали "ТЭЦ-Город" без длительного отключения горячей воды у потребителей.
Ремонт данной магистрали продлится порядка двух месяцев. За это время специалисты заменят более 160 метров труб. Отремонтированный участок включат в работу во время третьей полной остановки станции с 20 по 24 августа. Тогда же временную обводную теплотрассу демонтируют.
